Grandes Obras · Mobilidade Urbana

Investigação geotécnica para o BRT Aricanduva, na Zona Leste de São Paulo

Entre 2021 e 2022, a Suporte investigou o traçado do futuro corredor de ônibus entre a Avenida Radial Leste e o Terminal São Mateus -- quase 4 anos antes do início das obras, em agosto de 2026.

Cliente
Prefeitura de São Paulo
Local
Zona Leste (São Paulo/SP)
Vertical
Sondagens
Campanha
2021 a 2022
Prefeitura de São Paulo

Visão geralO projeto

Segmento
Mobilidade Urbana
Obra
Corredor BRT Aricanduva, entre a Av. Radial Leste e o Terminal São Mateus
Extensão
13,6 km, com 46 estações
Investimento
R$ 646,8 milhões, com financiamento do Banco Mundial
Subprefeituras
Penha, Aricanduva, Itaquera e São Mateus
Investigação → obra
2021-2022 → obras iniciadas em ago/2026

Linha do tempoQuase 4 anos antes do início das obras

A Suporte investigou o traçado do corredor entre 2021 e 2022 -- as obras do BRT Aricanduva só começaram em agosto de 2026, com entrega prevista para o início de 2028.

  1. 2021 Início da campanha Contrato de investigação geotécnica firmado com a Systra, gestora de projeto
  2. 2022 Fases complementares 427 pontos concluídos · 2.000,18 m investigados · 152 ensaios de laboratório, incluindo fase de sondagem noturna
  3. 2024 Licitação da obra Prefeitura de São Paulo abre licitação para as obras do corredor
  4. ago/2026 Início das obras Prefeitura inicia as obras do BRT Aricanduva, quase 4 anos após a campanha da Suporte

ContextoUm corredor para 290 mil passageiros por dia

O BRT Aricanduva é um dos maiores investimentos em mobilidade urbana da Zona Leste de São Paulo: um corredor exclusivo de ônibus de 13,6 km, ligando a Avenida Radial Leste ao Terminal São Mateus, ao longo do eixo do Rio Aricanduva e da Avenida Ragueb Chohfi, cruzando as subprefeituras da Penha, Aricanduva, Itaquera e São Mateus. O projeto prevê 46 estações fechadas, com cobrança antecipada de tarifa, ciclovia em todo o percurso e integração com a Linha 3-Vermelha do Metrô e as linhas 11-Coral e 12-Safira da CPTM. O investimento de R$ 646,8 milhões é viabilizado por financiamento do Banco Mundial, com contrapartida da Prefeitura de São Paulo. As obras começaram em agosto de 2026, com prazo de 18 meses mais 6 meses de testes operacionais -- entrega prevista para o início de 2028.

Desafio de engenhariaSondagem em plena avenida urbana, inclusive à noite

Investigar o subsolo ao longo de uma avenida de tráfego intenso, no meio de uma região densamente urbanizada da Zona Leste, exige adaptar a logística de campo às condições da via. Parte da campanha da Suporte foi executada em turno noturno, reduzindo o impacto no trânsito da Avenida Aricanduva durante o dia.

Nossa atuação427 pontos de investigação, incluindo campanha noturna

Entre 2021 e 2022, a Suporte foi contratada pela Systra, gestora de projeto, para executar a campanha de investigação geotécnica ao longo do traçado do futuro corredor. Foram 427 pontos de sondagens concluídos, somando 2.000,18 metros investigados, além de 152 ensaios de laboratório -- incluindo uma fase específica de sondagem noturna, para reduzir o impacto no trânsito da via.

Serviços executados

A campanha em números

427 pontos de sondagens concluídos
2.000m investigados ao longo do traçado
152 ensaios de laboratório realizados
2021 início da campanha, quase 4 anos antes da obra

Contexto visualO projeto do futuro corredor

As obras do BRT Aricanduva começaram em agosto de 2026. A imagem abaixo é uma representação oficial do projeto, divulgada pela Prefeitura de São Paulo, mostrando o desenho de uma das futuras estações.

LocalizaçãoOnde fica

Zona Leste de São Paulo Corredor entre a Avenida Radial Leste e o Terminal São Mateus, cruzando as subprefeituras da Penha, Aricanduva, Itaquera e São Mateus
Ver no mapa (abre em nova guia)

427 pontos ao longo dos 13,6 km do corredor

O georreferenciamento da campanha mostra a distribuição dos pontos de sondagens ao longo de todo o traçado do BRT Aricanduva, da Radial Leste ao Terminal São Mateus.

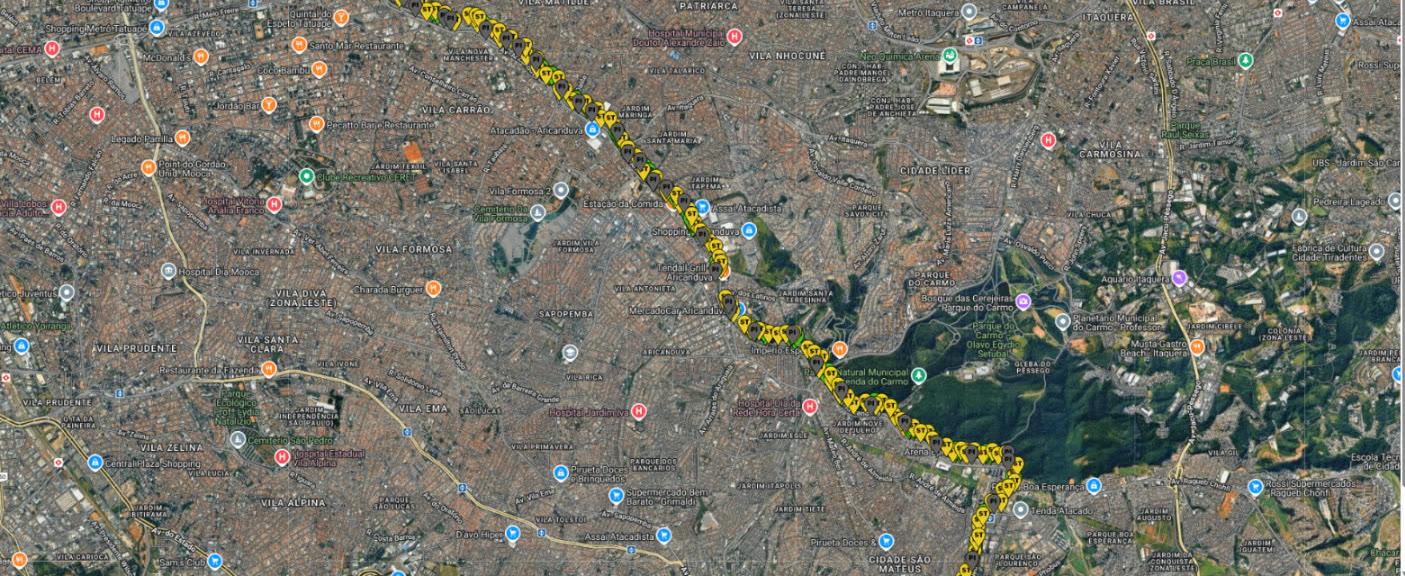

Mapa de satélite com o georreferenciamento dos 427 pontos de sondagem da Suporte ao longo do traçado do BRT Aricanduva, extraído do sistema interno da Suporte
Georreferenciamento dos pontos de sondagens, do sistema de gestão de campo da Suporte, ao longo de todo o traçado do corredor.

Seu projeto também começa pela investigação?

Fale com o time da Suporte sobre sondagem geotécnica para mobilidade urbana e grandes obras de infraestrutura.

Falar no WhatsApp Enviar e-mail

Na imprensaSobre o projeto

Outros projetos de infraestrutura

Ver todos os cases

Já é cliente? Acesse seus dados e o histórico dos serviços executados.

Portal exclusivo com status de avanço, fotos da execução e todos os resultados.

Acessar meus dados

Solicite um Orçamento

Fale agora com o nosso assistente e receba o retorno do time comercial.

WhatsApp E-mail
